勇擔使命 建設精品丨卓越城保障性租賃住房項目建設戰報(第八期)
編者按:卓越城保障性租賃住房建設項目是落實國家保障性住房政策、服務地方民生的重要工程。項目建成后,將提供954套保障性租賃住房,有效緩解住房需求。安徽建工三建集團有限公司及安徽建工集團股份有限公司聯合體中標后,迅速成立兩級指揮部,實行分層級管理和掛牌作戰機制,形成高效協同、緊密配合的工作格局,全力推進工程建設,彰顯企業社會責任擔當。
為全景展現卓越城保障性租賃住房建設項目的推進歷程,及時傳遞工程建設成果與一線奮斗精神,特開設“建設戰報”專欄。通過系列報道,不僅旨在讓各方實時掌握項目動態,凝聚建設合力,也為記錄企業踐行社會責任、打造民生工程的生動實踐,樹立行業標桿。

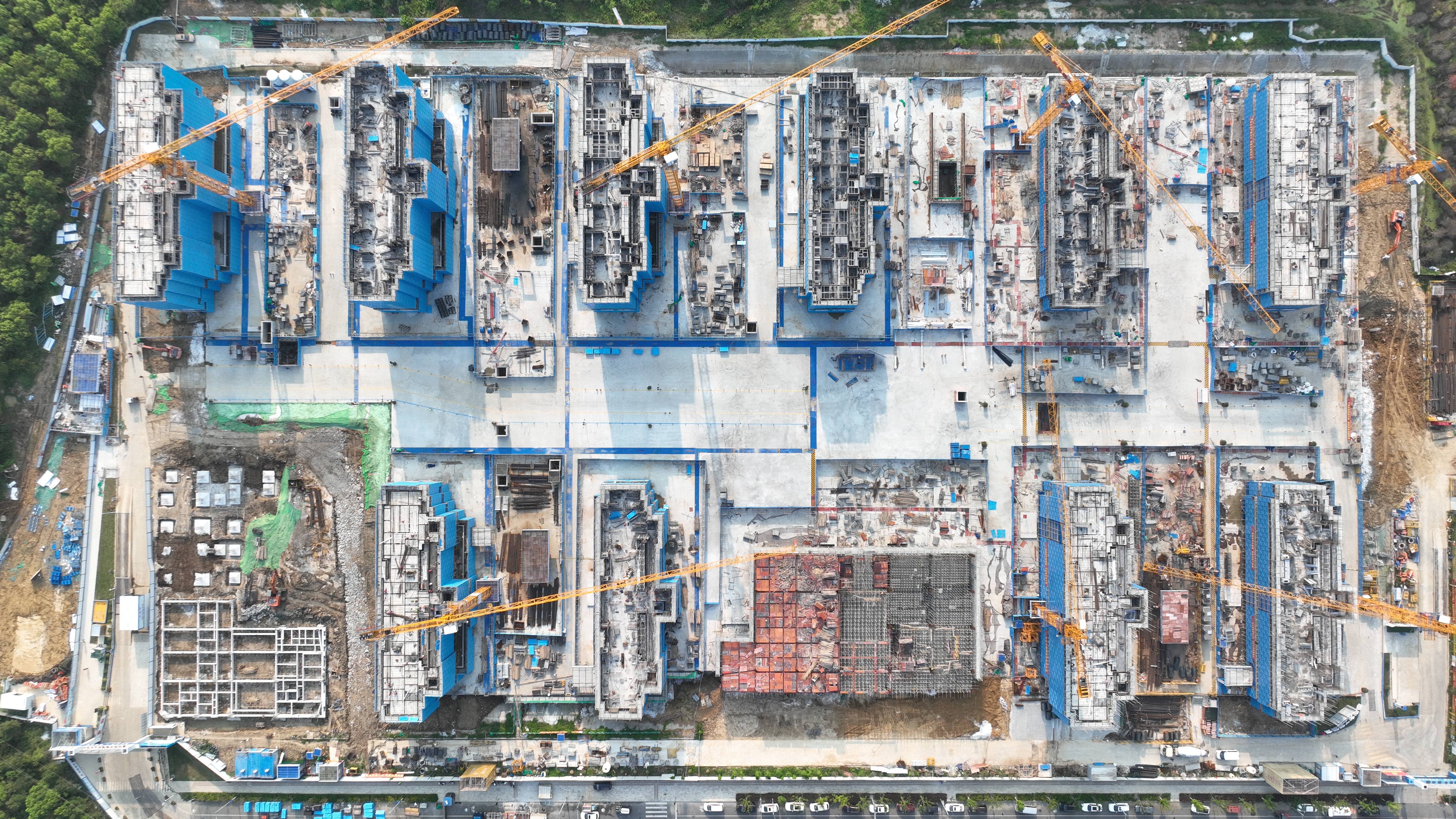

工程進展速遞
(一)幼兒園工程正式啟動
金秋九月,卓越城項目迎來教育配套工程里程碑——幼兒園正式破土動工。目前,幼兒園基礎建設全面展開,東側基礎梁澆筑完成;西側承臺澆筑完成,基礎梁架體搭設施工中;專屬施工班組已進駐現場,同步開展各施工要點技術交底,為后續高效建造奠定基礎。作為民生工程的重要一環,配套幼兒園建成后可容納300至400名幼兒入學,與保障房同步交付,實現“住房+教育”一站式民生服務閉環,滿足適齡兒童入學需求,補齊區域教育資源短板。
(二)單體樓宇進展:
1#樓:七層混凝土澆筑完成;
2#樓:七層墻柱頂梁板鋁模拼裝完成;
3#樓:五層混凝土澆筑完成;
4#樓:六層墻柱頂梁板鋁模拼裝及疊合板吊裝完成;
5#樓:四層墻柱頂梁板鋁模拼裝完成;
6#樓:四層墻柱頂梁板鋁模拼裝及疊合板吊裝完成;
7#樓:二層頂板鋼筋綁扎并澆筑砼完成;
8#樓:六層頂板鋼筋綁扎并澆筑砼完成;
9#樓:四層頂板鋼筋綁扎并澆筑砼完成;
10#樓:四層頂板鋼筋綁扎并澆筑砼完成;
施工技術亮點
(一)為確保幼兒園如期交付,項目部提前組織裝飾裝修圖紙會審,前置識別有可能出現的設計問題,主動規避潛在疏漏,有效避免了施工過程中的返工與延誤,保障了施工連續性與整體效率。
(二)進度管控以“交付即使用”為目標,項目部堅持從“開學日”倒排工期,精準鎖定關鍵路徑,強制預留環保通風(不少于60天)、專項驗收等易被忽視的隱性工序時間,確保各環節無縫銜接,嚴防交付延期。
(三)技術交底聚焦“節點保障”,將主體結構完成等關鍵時限納入交底內容,使施工人員明確進度要求,并通過“圖紙+照片+視頻”多維方式(如兒童扶手安裝示范視頻),直觀傳達工藝標準,提升理解效率。同時,所有作業人員須在《技術交底記錄》上簽字確認,確保“理解到位、執行到底”,從源頭杜絕因認知不清引發的返工。
三項舉措環環相扣,以系統性管理保障幼兒園項目安全、合規、高效推進,確保如期交付、順利開園。
攻堅紀實:晝夜鏖戰保教育節點
為全力搶抓幼兒園基礎施工的黃金窗口期,項目團隊爭分奪秒、科學統籌,采取科學高效的輪轉作業模式,開啟了一場與時間的賽跑。
項目部切實踐行綠色發展理念,牢固樹立安全文明施工意識,通過設置標準化圍擋、應用揚塵監測系統、落實噪聲控制措施、采用低光污染夜間施工LED設備等,最大程度降低施工對周邊居民生活與生態環境的影響。技術組通宵達旦堅守崗位,對47個獨立基礎坐標反復核驗,嚴謹校驗每一份數據,精雕細琢每一處細節,確保定位零偏差,為工程品質筑牢根基。澆筑組靈活調度、全程在崗,從混凝土拌合、運輸到入模澆筑,全流程嚴控質量。質檢組全程旁站監督,不放過任何隱患,每一道工序經嚴格檢驗方可進入下一階段,切實筑牢質量防線。
此外,項目高度重視人才管理與人文關懷。技術骨干梯隊配置合理,崗前培訓全覆蓋,確保作業規范落地。夜間施工期間,項目部配備熱餐,定期輪換班次,保障員工身心健康。人性化管理激發了團隊戰斗力,凝聚起強大合力。
卓越城項目正以“鋼筋鐵骨”筑起民生幸福基座,配套幼兒園建設的全面啟動,標志著項目從“住有所居”向“住有優居”邁進關鍵一步。全體建設者將以匠心守護每一寸成長空間,高質量、高效率推進后續建設任務,為合肥保障性住房建設書寫更有溫度的品質答卷。
